  • 攻坚克难抢工期 坚守保电显担当——玉岭变电站1号主变保护测控装置更换工程圆满完工

攻坚克难抢工期 坚守保电显担当——玉岭变电站1号主变保护测控装置更换工程圆满完工

2025-09-11 17:11:00 中国能源网
近日,220千伏玉岭变电站1号主变压器保护及测控装置更换工程有序推进并圆满完成,作为变电站综自改造工程尾声阶段的关键任务,该工程的顺利落地为全站改造收官奠定坚实基础。


此次更换工作涉及3面保护屏、1面测控屏及4处端子箱,原计划于9月1日至5日实施。工程启动之初,便遭遇两项挑战:一是用户负荷转带困难,原定9月1日9:00的停电时间推迟至18:00,作业时长大幅缩短;二是因特殊保电要求,整体工期进一步压缩。

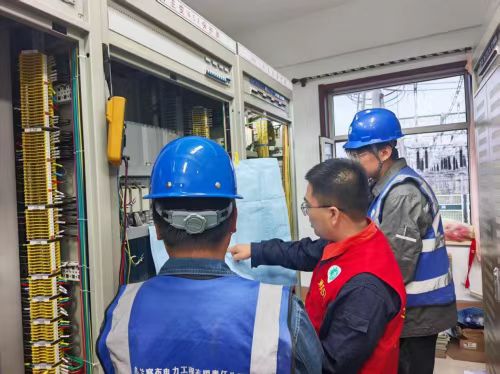

面对“时间紧、任务重、要求高”的局面,内蒙古电力集团乌兰察布供电公司修试管理处继电保护一班迅速联合施工队紧急协商,优化调整施工方案。为最大化利用有效作业时间,工作人员采用多点并行作业模式,安排专人在保护屏、测控屏、端子箱三个作业点同步施工,显著提升现场效率;同时主动压缩休息时间,即便遇到风雨天气也坚守岗位,以“抢时间、保质量”的干劲加班推进。从安全措施布置、旧屏拆除、新屏安装,到拆接线与调试对点,每一个环节都严格把控,每一项操作都力求规范。

经过全体人员3天连续奋战,工程重回原定进度。9月5日,220千伏玉岭变电站1号主变压器保护及测控装置更换工程顺利完工,并按计划准时恢复送电。此次改造实现“零缺陷”投运,新投运的保护及测控系统运行稳定,不仅有效缓解了变电站单台主变高负荷运行压力,更进一步提升了电网供电可靠性与运行裕度,为区域用电安全筑牢保障。

此次工程的圆满完成,不仅标志着玉岭变电站综自改造工程取得阶段性胜利,更为内蒙古电力集团乌兰察布供电公司在特殊保电时期开展高负荷变电站二次设备改造,积累了“保电与工期攻坚双线并行”的实战经验,充分彰显了电力人“关键时刻冲得上去、顶得起来”的责任与担当。(作者:孙伟、刘翔宇、雷禾雨)
